Buena energía
La obra en el departamento de San José a cargo del consorcio encabezado por Hyundai, tiene un retraso de casi un año, pero el jerarca subrayó que confía en que los trabajos culminarán pronto.
“Tengo confianza en que las partes van a cumplir el contrato que tenemos en curso”, apuntó en declaraciones publicadas en la web de Presidencia.
Sostuvo que el contrato “es muy claro” y es fruto de un proceso competitivo, por lo que UTE está sujeta a dicho documento.
Destacó no obstante, que el contratista “también tiene interés en culminar la obra y no tener una mancha en su historial”.
Casaravilla informó que se ha negociado al más alto nivel con la empresa y que la obra “se ha encauzado”.
“Estamos apreciando un cambio de comportamiento que entendemos tiene que ser valorado positivamente”, puntualizó.
UTE asume un presupuesto de obra que en los últimos cinco años superó los 1.700 millones de dólares.
“Tenemos muchísimas obras y la tónica es que las obras se licitan, se adjudican y se construyen, esa es la constante; las raras excepciones en que eso no ha ocurrido se cuentan con los dedos de una mano”, advirtió.
Añadió: “Estamos trabajando para que esta importante obra se concrete a satisfacción a pesar de los retrasos y estamos convencidos de que Hyundai va a honrar sus compromisos”.
La empresa estatal ha cobrado hasta el momento las multas previstas en el contrato de concesión por los retrasos.
En julio de este año, UTE cobró una multa por un total de diez millones de dólares.
“Lo más importante es que la obra avance, que se haga en condiciones de seguridad y que se respeten todos los convenios laborales; en ese sentido se está apreciando una mejora en el territorio y eso lo tenemos que valorar positivamente”, indicó Casaravilla.
Consultado sobre la importancia de esta obra para la empresa eléctrica, señaló que el cambio de la matriz energética tiene varios aspectos y que si bien “el fuerte” es la incorporación de energías renovables, la incorporación de estas unidades de ciclo combinado mejorará el respaldo térmico.
"En un año estándar de hidráulica el 90 % de la energía eléctrica del país será renovable y tan solo el 10 % será respaldo térmico", ejemplificó.
“Estamos en inmejorables condiciones, un retraso de una obra no es deseable pero no está poniendo en riesgo el cambio de la matriz eléctrica ni todo lo que hemos planificado”, concluyó Casaravilla.

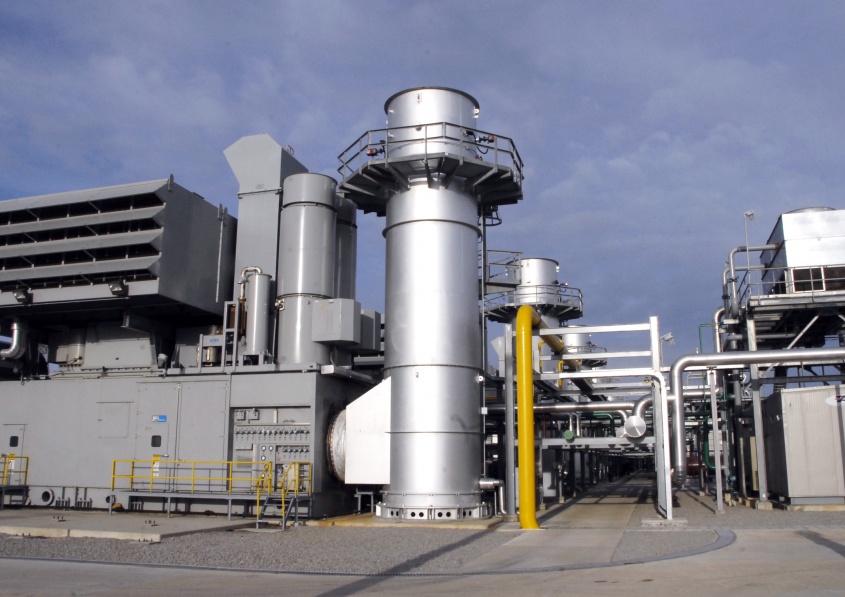

La Central de Ciclo Combinado de Punta del Tigre tendrá 530 megavatios de potencia e incorporará las últimas tecnologías para producir energía eléctrica desde el punto de vista térmico. La inversión total estimada de la obra ronda los 550 millones de dólares.
